2025-09-01 16:378月31日23时33分,随着110千伏沙坝变电站主变压器带电冲击运行正常,标志着由南方电网云南电网公司投资建设的110千伏沙坝输变电工程正式投产。

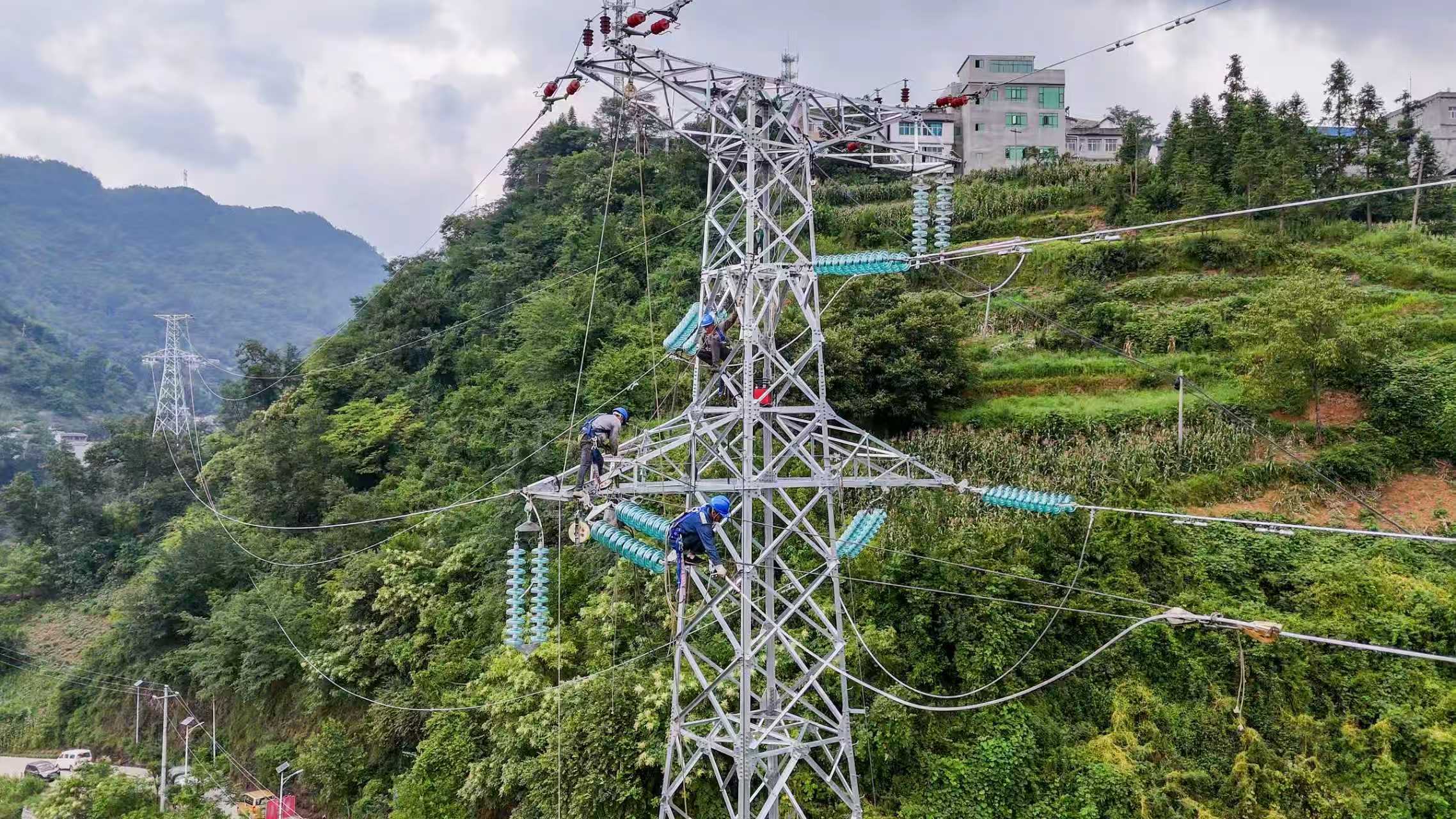

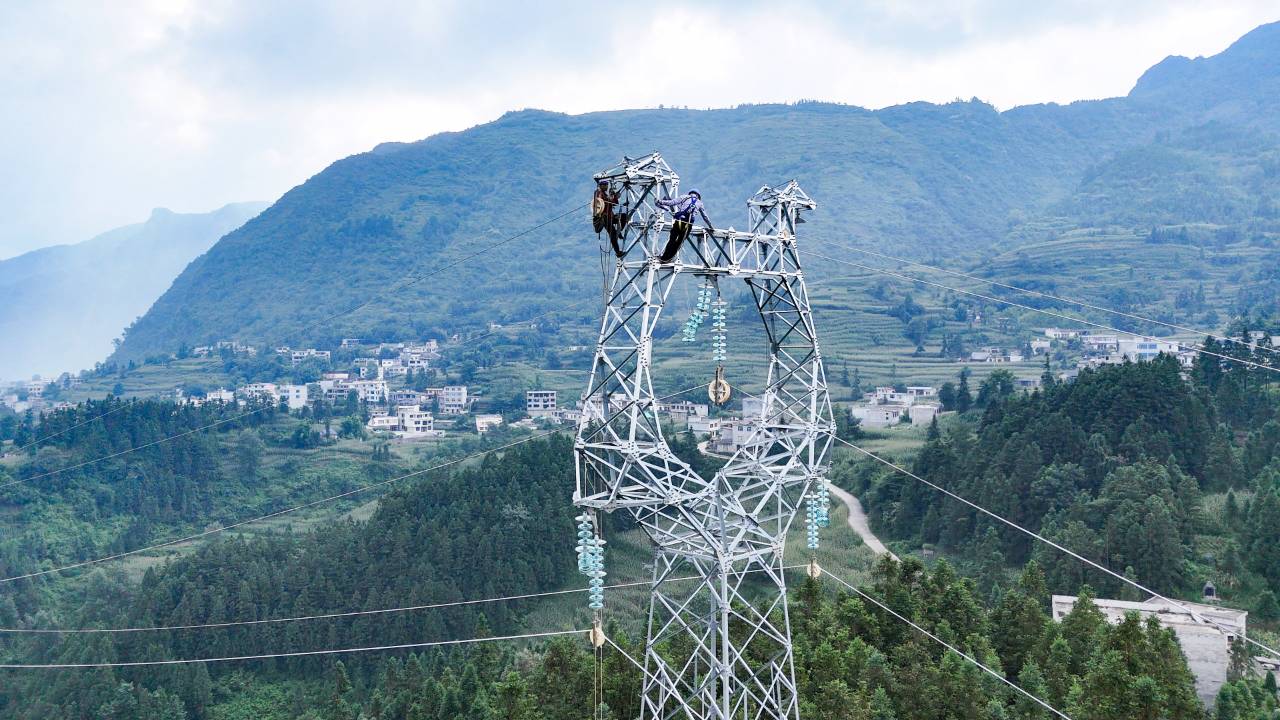

镇雄县电网网架结构薄弱、双电源供电难、线路超长供电等问题,制约着当地供电可靠性与供电能力的提升,影响镇雄经济社会发展。为打破这一困局,2023年6月,110千伏沙坝输变电工程项目在镇雄县牛场镇开工。该项目由云南电网公司投资超1.7亿元,新装2台50兆伏安变压器,为镇雄电网注入源源不断的动力。项目涵盖110千伏出线2回、35千伏出线4回、10千伏出线3回(电气备用5回),新建线路总长超过65公里,新立杆塔336基,为镇雄牛场片区构建了更为稳固的电力网络。
项目站区地形地质条件复杂,施工难度极大。建设团队采用分台设计布置,巧妙设置不同坡度,减少土方开挖,有效控制水土流失。针对站区岩层分布复杂、地基层含水饱和度影响导致后期滑动风险的问题,挡土墙采用桩径0.3米的微型桩,增强承载力;主控楼位于高回填区,地面回填夯实后采用100毫米厚单层双向配筋地坪,避免室内不均匀沉降;配电楼下方基层为特殊灰岩层,采用条形基础并设置碎石褥垫层,分散应力、减少地基差异沉降。同时,全站智能化设备具备远程操作功能,调度端实现一键顺控,大幅缩短停送电操作时间,提升智能防误能力,降低操作风险,为电力系统本质安全提供稳定保障。
昭通供电局在工程建设中直面挑战,全面承接南方电网、云南电网公司安全管理要求,落实基建安全管理体系。通过层层压实责任、严格把控,实现安全“零事故”目标;对工程20个关键环节、25个关键工序、56个关键部位进行质量管控,提前验收并完成消缺,达到质量“零缺陷”目标。
为确保项目效率和运行稳定性,昭通供电局从可研阶段就组织优化设计方案并创新应用技术。采用加强型铝包钢芯铝绞线及钢芯铝合金绞线,加装地线融冰故障判定定位装置、覆冰在线监测系统,全线地线按融冰绝缘化设计,变电站内加装融冰刀闸,提高输电线路防冰抗冰能力。
投运后的110千伏沙坝输变电工程成效显著,及时缓解了110千伏伍德变电站重过载问题,有效解决了牛场镇等地负荷增长导致的35千伏变电站供电能力不足问题,消除镇雄牛场片区35千伏电网单电源供电隐患,化解了10千伏线路重载运行及单电源供电难题,大幅提升镇雄县东部片区电网供电可靠性和能力,为镇雄经济社会高质量发展奠定坚实基础。
通讯员:吴学迁 李纠 李继锐 文/图
